انواع نگهداری و تعمیرات؛ مقایسه کامل چهار استراتژی اصلی نت
- Qazale Salehi
- دستهبندی نشده

رویکردهای رایج نگهداری و تعمیرات را میتوان در قالب روشهایی مانند واکنشی، پیشگیرانه، پیشبینانه و پیشاقدامانه بررسی کرد. در روش واکنشی، تجهیز تا زمان خرابی یا بروز نقص قابلتوجه به کار خود ادامه میدهد؛ در روش پیشگیرانه، فعالیتهای نگهداری بر اساس زمان، میزان کارکرد یا تعداد سیکل انجام میشوند؛ در روش پیشبینانه، وضعیت واقعی تجهیز با استفاده از دادهها و ابزارهای پایش وضعیت بررسی میشود؛ و در روش پیشاقدامانه، سازمان با شناسایی و کنترل عوامل ایجادکننده خرابی، برای جلوگیری از تکرار یا شکلگیری خرابی اقدام میکند.
نکته مهم این است که هیچکدام از این روشها بهتنهایی برای تمام تجهیزات بهترین انتخاب نیستند. استراتژی مناسب باید بر اساس اهمیت تجهیز، پیامد خرابی، هزینه توقف، قابلیت تشخیص خرابی و هزینه اجرای برنامه نگهداری انتخاب شود. به همین دلیل، سازمانهای حرفهای معمولاً از ترکیبی از چند استراتژی استفاده میکنند.
خلاصه سریع:
Reactive یعنی تعمیر بعد از خرابی، Preventive یعنی سرویس طبق برنامه، Predictive یعنی تعمیر بر اساس وضعیت و پیشبینی خرابی و Proactive یعنی حذف علت اصلی ایجاد خرابی.

نگهداری و تعمیرات چیست؟
نگهداری و تعمیرات یا «نت» مجموعهای از فعالیتهای فنی، مدیریتی و اجرایی است که برای حفظ عملکرد تجهیزات، جلوگیری از خرابی، بازگرداندن دارایی به شرایط قابلاستفاده و افزایش قابلیت اطمینان آن انجام میشود.
این فعالیتها فقط تعمیر قطعات خراب را شامل نمیشوند. بازرسی، روانکاری، تنظیم، نظافت فنی، تعویض دورهای قطعات، پایش وضعیت، برنامهریزی نیروی انسانی، مدیریت قطعات یدکی و تحلیل خرابیها نیز بخشی از سیستم نگهداری و تعمیرات هستند.
هدف نهایی نت، تعمیر کردن بیشتر نیست؛ بلکه باید با کمترین هزینه و ریسک، تجهیزات را در زمان موردنیاز آماده بهرهبرداری نگه داشت.
برای آشنایی با تعریف، اهداف، وظایف و ساختار این حوزه، راهنمای کامل نگهداری و تعمیرات چیست را مطالعه کنید.
انواع نگهداری و تعمیرات در یک نگاه
استراتژی | زمان انجام کار | مبنای تصمیمگیری | مناسب برای | مهمترین محدودیت |
Reactive | پس از خرابی | ازکارافتادن تجهیز | تجهیزات ارزان و کماهمیت | توقف پیشبینینشده |
Preventive | پیش از خرابی | زمان، کارکرد یا تعداد سیکل | تجهیزات با الگوی خرابی نسبتاً مشخص | احتمال سرویس بیشازحد |
Predictive | بر اساس وضعیت و روند دادهها | وضعیت واقعی و دادههای تجهیز | تجهیزات حساس و گرانقیمت | هزینه سنسور و تحلیل |
Proactive | قبل از تکرار یا شکلگیری خرابی | علت ریشهای و مکانیزم خرابی | خرابیهای مزمن و تجهیزات حیاتی | نیاز به دانش و همکاری سازمانی |
در بعضی منابع، عبارت Proactive Maintenance بهعنوان یک عنوان کلی برای تمام روشهایی به کار میرود که پیش از خرابی اقدام میکنند؛ در این تعریف، نگهداری پیشگیرانه و پیشبینانه زیرمجموعه رویکرد پیشاقدامانه هستند. در کاربرد تخصصیتر، Proactive Maintenance رویکردی است که با شناسایی و کنترل عوامل ایجادکننده خرابی، به دنبال جلوگیری از شکلگیری یا تکرار آن است. تحلیل علت ریشهای یکی از ابزارهای مهم این رویکرد است، اما Proactive Maintenance میتواند اقداماتی مانند اصلاح طراحی، بهبود نصب و راهاندازی، همراستاسازی دقیق، کنترل آلودگی و اصلاح شرایط بهرهبرداری را نیز شامل شود.
تعمیرات واکنشی یا Reactive Maintenance چیست؟
نگهداری و تعمیرات واکنشی روشی است که در آن عملیات تعمیر پس از خرابی، توقف یا کاهش غیرقابلقبول عملکرد تجهیز آغاز میشود. این رویکرد با نامهای «تعمیر پس از خرابی»، «تعمیرات مبتنی بر شکست» و «Run to Failure» نیز شناخته میشود.
منطق این روش ساده است: تا زمانی که تجهیز کار میکند، اقدامی انجام نمیدهیم و پس از خراب شدن آن را تعمیر یا تعویض میکنیم. IBM نیز Reactive Maintenance را رویکردی مبتنی بر کارکرد تا زمان خرابی معرفی میکند.
تعمیرات واکنشی همیشه به معنای مدیریت آشفته و بدون برنامه نیست. این رویکرد میتواند چند شکل داشته باشد:
تعمیرات مبتنی بر خرابی برنامهریزیشده
در این حالت، سازمان آگاهانه تصمیم میگیرد تجهیز تا پایان عمر خود کار کند. قطعه یدکی، نیروی تعمیرکار و دستورالعمل تعویض نیز از قبل آماده شدهاند.
برای مثال، استفاده از یک لامپ کمهزینه تا زمان سوختن میتواند تصمیمی منطقی باشد؛ زیرا هزینه سرویس دورهای آن بیشتر از پیامد خرابی است.
تعمیرات اضطراری
تعمیرات اضطراری زمانی اتفاق میافتد که خرابی غیرمنتظره، ایمنی، تولید، کیفیت یا تحویل سفارش را تهدید کند. در این شرایط، تیم تعمیرات باید بدون تأخیر وارد عمل شود.
بنابراین، هر تعمیر مبتنی بر خرابی الزاماً اضطراری نیست؛ اما بسیاری از خرابیهای کنترلنشده به تعمیر اضطراری تبدیل میشوند.
تعمیرات اصلاحی پس از شناسایی نقص
گاهی تجهیز هنوز کاملاً متوقف نشده است، اما یک نقص در آن شناسایی میشود. اگر رفع نقص به بعد موکول شود، فعالیت بعدی میتواند در دسته تعمیرات اصلاحی برنامهریزیشده قرار گیرد.
تعمیرات اصلاحی (Corrective Maintenance) به اقداماتی گفته میشود که با هدف رفع یک نقص و بازگرداندن تجهیز به وضعیت عملکرد موردنیاز انجام میشوند و میتوانند برنامهریزیشده یا برنامهریزینشده باشند.
مزایای تعمیرات واکنشی
- نیاز نداشتن به برنامهریزی پیچیده برای تجهیزات ساده
- هزینه اولیه پایین
- استفاده کامل از عمر قطعه
- نیاز کمتر به ابزارهای پایش وضعیت
- مناسب بودن برای داراییهای ارزان و غیرحیاتی
- سادگی تصمیمگیری و اجرا
معایب تعمیرات واکنشی
- توقف ناگهانی تولید یا خدمات
- افزایش هزینه اضافهکاری و تعمیر اضطراری
- احتمال آسیب ثانویه به قطعات دیگر
- نیاز به نگهداری موجودی بیشتر از قطعات یدکی
- افزایش ریسکهای ایمنی و زیستمحیطی
- غیرقابلپیشبینی شدن بودجه تعمیرات
- کاهش قابلیت اطمینان تجهیزات
- فشار کاری و فرسودگی تیم نگهداری
تعمیرات واکنشی برای چه تجهیزاتی مناسب است؟
این روش معمولاً زمانی قابلقبول است که:
- خرابی تجهیز خطری برای افراد ایجاد نکند.
- توقف تجهیز روی تولید یا خدمت اصلی اثر جدی نداشته باشد.
- تجهیز جایگزین آماده وجود داشته باشد.
- هزینه تعمیر یا تعویض پایین باشد.
- خرابی باعث صدمه به تجهیزات دیگر نشود.
- امکان تشخیص تدریجی خرابی وجود نداشته باشد.
- اجرای برنامه پیشگیرانه از هزینه خرابی بیشتر باشد.
برای یک توربین، کمپرسور اصلی یا سیستم ایمنی، استفاده صرف از تعمیرات واکنشی تصمیم پرریسکی است. در مقابل، برای یک لامپ معمولی، فن ارزان یا ابزار غیرحیاتی میتواند اقتصادی باشد. منابع تخصصی نیز این روش را بیشتر برای داراییهای کمهزینه و غیرحیاتی مناسب میدانند.

نگهداری و تعمیرات پیشگیرانه یا Preventive Maintenance چیست؟
نگهداری و تعمیرات پیشگیرانه که با علامت اختصاری PM شناخته میشود، شامل فعالیتهای منظم و ازپیشبرنامهریزیشدهای است که پیش از وقوع خرابی انجام میشوند.
در این روش، زمان انجام سرویس معمولاً بر اساس تقویم، ساعت کارکرد، تعداد سیکل، مسافت طیشده یا توصیه سازنده تعیین میشود. هدف اصلی PM کاهش احتمال خرابی ناگهانی، حفظ عملکرد تجهیز و افزایش عمر مفید دارایی است.
نگهداری مبتنی بر زمان
فعالیت تعمیراتی در فاصلههای زمانی مشخص انجام میشود؛ مانند بازرسی ماهانه تابلو برق یا سرویس فصلی سیستم تهویه.
نگهداری مبتنی بر کارکرد
زمان سرویس بر اساس ساعت کار، کیلومتر، تعداد سیکل یا میزان تولید تعیین میشود؛ مانند تعویض روغن کمپرسور بعد از تعداد مشخصی ساعت کارکرد.
نگهداری روتین
فعالیتهای ساده و پرتکرار مانند نظافت، روانکاری، سفتکردن اتصالات، کنترل نشتی و بازدیدهای اپراتوری در این گروه قرار میگیرند.
تعویض دورهای قطعات
در این رویکرد، قطعه قبل از رسیدن به احتمال خرابی غیرقابلقبول تعویض میشود؛ حتی اگر هنوز علائم خرابی آشکاری نداشته باشد.
یک برنامه PM چگونه اجرا میشود؟
برای طراحی برنامه نگهداری پیشگیرانه باید ابتدا فهرست تجهیزات و اجزای آنها تهیه شود. سپس دستورالعمل سازنده، سوابق خرابی، شرایط بهرهبرداری و اهمیت هر تجهیز بررسی شوند.
پس از آن، فعالیتهای موردنیاز، تناوب اجرا، مسئول انجام کار، ابزار، قطعات مصرفی، مدت زمان توقف و چکلیست کنترل تعریف میشوند. در نهایت، نتایج هر سرویس باید ثبت و تناوب فعالیتها بر اساس دادههای واقعی اصلاح شود.
یک برنامه PM ثابت و اصلاحنشده ممکن است به سرویس بیشازحد یا کمتر از نیاز منجر شود. بنابراین، بازنگری مستمر برنامه بخشی از خود سیستم نگهداری پیشگیرانه است.
مزایای نگهداری پیشگیرانه
- کاهش خرابیهای ناگهانی
- امکان برنامهریزی توقف تجهیزات
- افزایش ایمنی عملیات
- بهبود عمر مفید داراییها
- کاهش تعمیرات اضطراری
- امکان برنامهریزی نیروی انسانی
- کنترل بهتر موجودی قطعات یدکی
- افزایش نظم و استانداردسازی فعالیتها
- ثبت سوابق قابلاستفاده برای تحلیلهای بعدی
معایب نگهداری پیشگیرانه
- احتمال تعویض زودهنگام قطعات سالم
- نیاز به توقف برنامهریزیشده تجهیز
- افزایش تعداد فعالیتهای دورهای در صورت طراحی نادرست
- نیاز به برنامهریزی، مستندسازی و کنترل
- احتمال تبدیل PM به مجموعهای از چکلیستهای کمارزش
- وابستگی کیفیت برنامه به اطلاعات سازنده و سوابق خرابی
فرض کنید یک پمپ صنعتی باید پس از هر ۲۰۰۰ ساعت کارکرد روانکاری، همراستایی و وضعیت آببندی آن کنترل شود. حتی اگر پمپ نشانه آشکاری از خرابی نداشته باشد، فعالیتها در ساعت تعیینشده انجام میشوند.
در این مثال، محرک اجرای تعمیرات «زمان یا میزان کارکرد» است، نه وضعیت لحظهای پمپ.

نگهداری و تعمیرات پیشبینانه یا Predictive Maintenance چیست؟
نگهداری و تعمیرات پیشبینانه یا Predictive Maintenance (PdM) رویکردی دادهمحور است که با استفاده از پایش وضعیت و تحلیل دادهها، تغییرات سلامت تجهیز، ناهنجاریها و روندهای تخریب را شناسایی میکند تا زمان مناسب مداخله تعمیراتی تعیین شود. در روشهای پیشرفتهتر، دادههای جمعآوریشده میتوانند برای تخمین احتمال خرابی یا عمر باقیمانده تجهیز نیز مورد استفاده قرار گیرند.
در این روش، تعمیر صرفاً به دلیل رسیدن یک تاریخ مشخص انجام نمیشود. دادههای عملکردی مانند ارتعاش، دما، فشار، جریان الکتریکی، کیفیت روغن یا صدای تجهیز جمعآوری و تحلیل میشوند. هنگامی که دادهها نشانهای از افت سلامت تجهیز نشان دهند، عملیات تعمیر برای زمان مناسب برنامهریزی میشود.
به بیان ساده، PM میگوید «هر سه ماه دستگاه را سرویس کن»، اما PdM میگوید «دادههای دستگاه نشان میدهند احتمال خرابی یاتاقان در حال افزایش است؛ تعمیر را پیش از رسیدن به نقطه بحرانی انجام بده».
یک سیستم PdM معمولاً از مراحل زیر تشکیل میشود:
- انتخاب تجهیزات حیاتی و خرابیهای قابلتشخیص
- تعیین پارامترهای مناسب برای پایش
- نصب سنسور یا تعریف مسیرهای بازرسی
- جمعآوری دادههای واقعی و تاریخی
- تعیین خط مبنا و حدود هشدار
- شناسایی روندها و ناهنجاریها
- تخمین زمان یا احتمال خرابی
- ایجاد دستور کار برنامهریزیشده
- بررسی نتیجه تعمیر و اصلاح مدل تحلیل
ابزارهای پایش وضعیت در Predictive Maintenance
آنالیز ارتعاشات
برای تشخیص مشکلاتی مانند نابالانسی، ناهمراستایی، لقی، خرابی یاتاقان و عیوب چرخدنده در تجهیزات دوار استفاده میشود.
ترموگرافی یا تصویربرداری حرارتی
افزایش غیرعادی دما در اتصالات الکتریکی، یاتاقانها، تابلوها، کورهها و تجهیزات فرایندی را شناسایی میکند.
آنالیز روغن
وضعیت روانکار، آلودگی، ذرات سایش، نفوذ آب و نشانههای فرسایش داخلی تجهیز را بررسی میکند.
بازرسی اولتراسونیک
برای تشخیص نشتی هوای فشرده، تخلیه الکتریکی، خرابی اولیه یاتاقان و مشکلات تلههای بخار کاربرد دارد.
پایش پارامترهای فرایندی
تغییرات فشار، دبی، دما، جریان، توان مصرفی و سرعت میتوانند نشانهای از کاهش عملکرد تجهیز باشند.
تحلیل جریان موتور
بررسی الگوهای جریان و توان موتور میتواند بعضی مشکلات الکتریکی یا مکانیکی را آشکار کند.
مزایای نگهداری پیشبینانه
- انجام تعمیرات فقط در زمان موردنیاز
- کاهش سرویسها و تعویضهای غیرضروری
- تشخیص خرابی پیش از توقف کامل
- کاهش توقف برنامهریزینشده
- افزایش امکان برنامهریزی قطعات و نیروی انسانی
- استفاده بیشتر از عمر واقعی قطعات
- افزایش قابلیت اطمینان تجهیزات حیاتی
- ایجاد دادههای ارزشمند برای تصمیمگیری
- امکان برنامهریزی تعمیر در زمان کمفشار تولید
معایب نگهداری پیشبینانه
- هزینه اولیه سنسورها و ابزارهای اندازهگیری
- نیاز به متخصص پایش وضعیت و تحلیل داده
- وابستگی نتیجه به کیفیت دادهها
- احتمال هشدار اشتباه یا نادیده گرفتن خرابی
- مناسب نبودن برای تمام حالات خرابی
- نیاز به یکپارچهسازی دادهها با فرایند تعمیرات
- پیچیدگی بیشتر نسبت به PM سنتی
نگهداری پیشبینانه برای چه تجهیزاتی مناسب است؟
بیشتر برای تجهیزاتی توجیه دارد که:
- خرابی آنها هزینه یا ریسک بالایی ایجاد میکند.
- دارای علائم قابلاندازهگیری پیش از خرابی هستند.
- توقف ناگهانی آنها تولید را مختل میکند.
- تعمیر یا تعویض آنها زمانبر است.
- دادههای وضعیتشان قابلجمعآوری است.
- هزینه پایش در مقایسه با هزینه خرابی منطقی است.
تجهیزاتی که اهمیت پایینی دارند یا خرابی آنها بدون علائم قابلتشخیص اتفاق میافتد، گزینه مناسبی برای سرمایهگذاری سنگین در PdM نیستند.

نگهداری و تعمیرات پیشاقدامانه یا Proactive Maintenance چیست؟
نگهداری و تعمیرات پیشاقدامانه رویکردی است که تلاش میکند علت اصلی ایجاد خرابی را شناسایی و حذف کند. در این روش، هدف فقط جلوگیری از توقف بعدی یا تشخیص زودهنگام نقص نیست؛ بلکه شرایطی که باعث شکلگیری نقص میشوند تغییر داده میشوند.
برای مثال، نگهداری پیشبینانه ممکن است افزایش ارتعاش یک یاتاقان را تشخیص دهد و زمان مناسب تعویض آن را مشخص کند. نگهداری پیشاقدامانه یک مرحله جلوتر میرود و بررسی میکند که چرا یاتاقانها مرتب خراب میشوند. علت ممکن است ناهمراستایی، نصب نادرست، آلودگی روانکار، انتخاب اشتباه قطعه یا ضعف طراحی باشد.
تحلیل علت ریشهای بهجای اصلاح علامت ظاهری، علت اصلی و عوامل زمینهای خرابی را بررسی میکند تا احتمال تکرار آن کاهش یابد.
تحلیل علت ریشهای خرابی
RCA یا RCFA برای پاسخ به این پرسش استفاده میشود که «چرا خرابی اتفاق افتاد و چه اقدامی مانع تکرار آن میشود؟»
تحلیل حالات و اثرات خرابی
در FMEA، حالات احتمالی خرابی، علتها، پیامدها و اولویت ریسک بررسی میشوند تا پیش از وقوع مشکل، اقدامات کنترلی تعریف شوند.
نگهداری مبتنی بر قابلیت اطمینان
RCM کمک میکند برای هر تجهیز و هر حالت خرابی، مناسبترین سیاست نگهداری انتخاب شود.
حذف عیوب مزمن
خرابیهای تکرارشونده با تحلیل داده، پارتو، جلسات فنی و اقدامات اصلاحی مهندسی حذف میشوند.
نگهداری دقیق
اقداماتی مانند همراستایی دقیق، بالانس، کنترل آلودگی روانکار، نصب صحیح و سفتکردن کنترلشده اتصالات، احتمال شکلگیری عیب را کاهش میدهند.
اصلاح طراحی یا شرایط بهرهبرداری
گاهی علت خرابی با سرویس بیشتر حل نمیشود. تغییر طراحی، مواد، ظرفیت تجهیز، روش راهاندازی یا شرایط فرایند میتواند راهحل اصلی باشد.
اصلاح طراحی یا شرایط بهرهبرداری
- کاهش خرابیهای مزمن و تکرارشونده
- افزایش پایداری و قابلیت اطمینان
- کاهش نیاز به تعمیرات در بلندمدت
- اصلاح فرایندهای طراحی، نصب و بهرهبرداری
- افزایش دانش سازمانی درباره مکانیزمهای خرابی
- کاهش هزینه چرخه عمر دارایی
- افزایش همکاری میان تعمیرات، تولید و مهندسی
- جلوگیری از اصلاح مکرر یک علامت بدون رفع علت
محدودیتهای نگهداری پیشاقدامانه
- نیاز به دادههای دقیق و قابلاعتماد
- نیاز به تیم چندتخصصی
- زمانبر بودن بعضی تحلیلها
- دشواری اثبات بازگشت سرمایه در کوتاهمدت
- نیاز به حمایت مدیریت
- احتمال تمرکز بیشازحد روی تحلیل و تأخیر در اقدام
- نیاز به فرهنگ ثبت و گزارش خطا

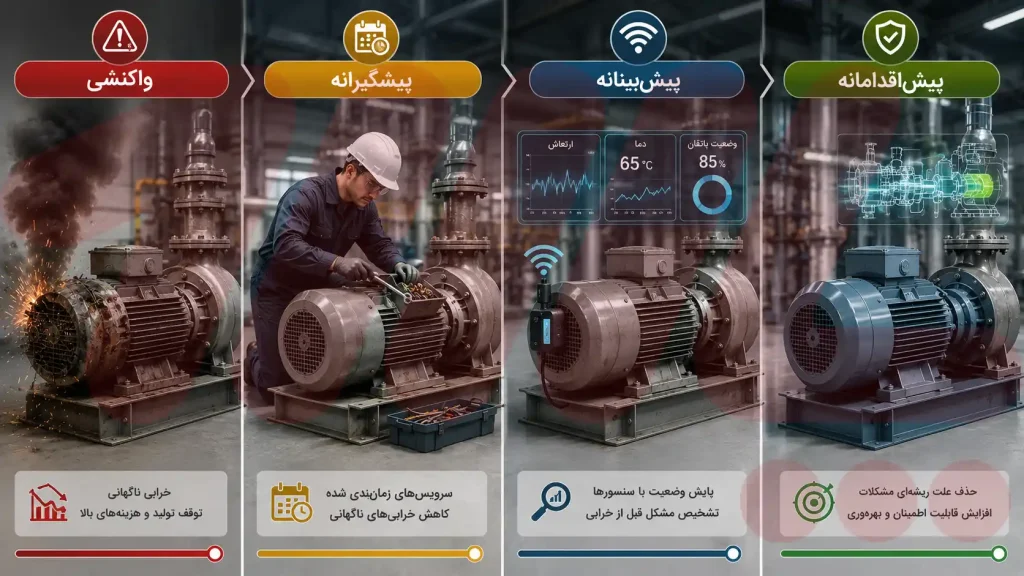

تفاوت Reactive، Preventive، Predictive و Proactive Maintenance
تفاوت اصلی این چهار رویکرد در «زمان اقدام» و «مبنای تصمیمگیری» است.
معیار مقایسه | Reactive | Preventive | Predictive | Proactive |
زمان اقدام | پس از خرابی | طبق برنامه و پیش از خرابی | با مشاهده علائم اولیه | پیش از تکرار یا شکلگیری علت خرابی |
محرک فعالیت | توقف یا نقص | زمان یا کارکرد | وضعیت و روند دادهها | علت ریشهای و ریسک |
نیاز به داده | کم | متوسط | زیاد | زیاد |
سرمایهگذاری اولیه | پایین | متوسط | نسبتاً بالا | متوسط تا بالا |
احتمال توقف ناگهانی | زیاد | متوسط تا کم | کم | بسیار کم در خرابیهای تحلیلشده |
احتمال تعمیر غیرضروری | کم | نسبتاً زیاد | کم | کم |
سطح تخصص موردنیاز | پایه تا متوسط | متوسط | بالا | بالا |
مناسب برای | داراییهای کماهمیت | تجهیزات با سرویس دورهای مشخص | تجهیزات حساس و قابلپایش | خرابیهای مزمن و پرهزینه |
هدف اصلی | بازگرداندن عملکرد | جلوگیری از خرابی | پیشبینی زمان مداخله | حذف علت ایجاد خرابی |
تفاوت نگهداری پیشگیرانه و پیشبینانه چیست؟
در نگهداری پیشگیرانه، سرویس طبق یک زمانبندی ازپیشتعیینشده انجام میشود. در نگهداری پیشبینانه، تصمیم تعمیر با توجه به وضعیت واقعی تجهیز و روند دادههای آن گرفته میشود. منابع IBM نیز تفاوت اصلی این دو روش را در تکیه PM بر برنامه ازپیشتعیینشده و تکیه PdM بر پایش وضعیت و داده معرفی میکنند.
PM: یاتاقان هر ۱۲ ماه تعویض شود.
PdM: یاتاقان زمانی تعویض شود که ارتعاش، دما یا وضعیت روانکار افزایش احتمال خرابی را نشان دهد.
تفاوت نگهداری پیشبینانه و پیشاقدامانه چیست؟
نگهداری پیشبینانه به دنبال پاسخ به این سؤال است:
خرابی چه زمانی ممکن است اتفاق بیفتد؟
نگهداری پیشاقدامانه میپرسد:
چرا این خرابی ایجاد میشود و چگونه میتوان علت آن را حذف کرد؟
اگر سنسور ارتعاش خرابی قریبالوقوع یک بیرینگ را تشخیص دهد، این اقدام پیشبینانه است. اگر تیم فنی متوجه شود که علت خرابی مکرر بیرینگ، ناهمراستایی کوپلینگ است و روش نصب را اصلاح کند، اقدام پیشاقدامانه انجام شده است.
این دو روش رقیب یکدیگر نیستند. دادههای PdM میتوانند ورودی بسیار ارزشمندی برای تحلیل علت ریشهای و اجرای Proactive Maintenance باشند.
تفاوت تعمیرات واکنشی، اصلاحی و اضطراری چیست؟
این سه اصطلاح کاملاً مترادف نیستند:
- تعمیرات واکنشی: اقدام نگهداری در واکنش به یک نقص یا خرابی.
- تعمیرات اصلاحی: اقدامی برای رفع نقص و بازگرداندن عملکرد موردنیاز؛ ممکن است برنامهریزیشده یا برنامهریزینشده باشد.
- تعمیرات اضطراری: فعالیت فوری برای رفع خرابی با پیامد جدی ایمنی، تولیدی، محیطزیستی یا مالی.
- تعمیرات مبتنی بر خرابی: استفاده آگاهانه از تجهیز تا زمان ازکارافتادن و سپس تعمیر یا تعویض آن.
برای مثال، اگر نقص یک پمپ در بازرسی هفتگی شناسایی و تعمیر آن برای هفته آینده برنامهریزی شود، با تعمیر اصلاحی برنامهریزیشده روبهرو هستیم؛ نه الزاماً تعمیر اضطراری.
بهترین نوع نگهداری و تعمیرات کدام است؟
بهترین استراتژی، روشی نیست که از بیشترین فناوری استفاده کند. بهترین روش، استراتژیای است که ریسک و هزینه چرخه عمر تجهیز را در سطح قابلقبول نگه دارد.
ممکن است برای یک تجهیز ساده، Reactive Maintenance بهترین انتخاب باشد؛ درحالیکه برای یک کمپرسور حیاتی، ترکیبی از PM، PdM و تحلیل علت ریشهای ضروری باشد.

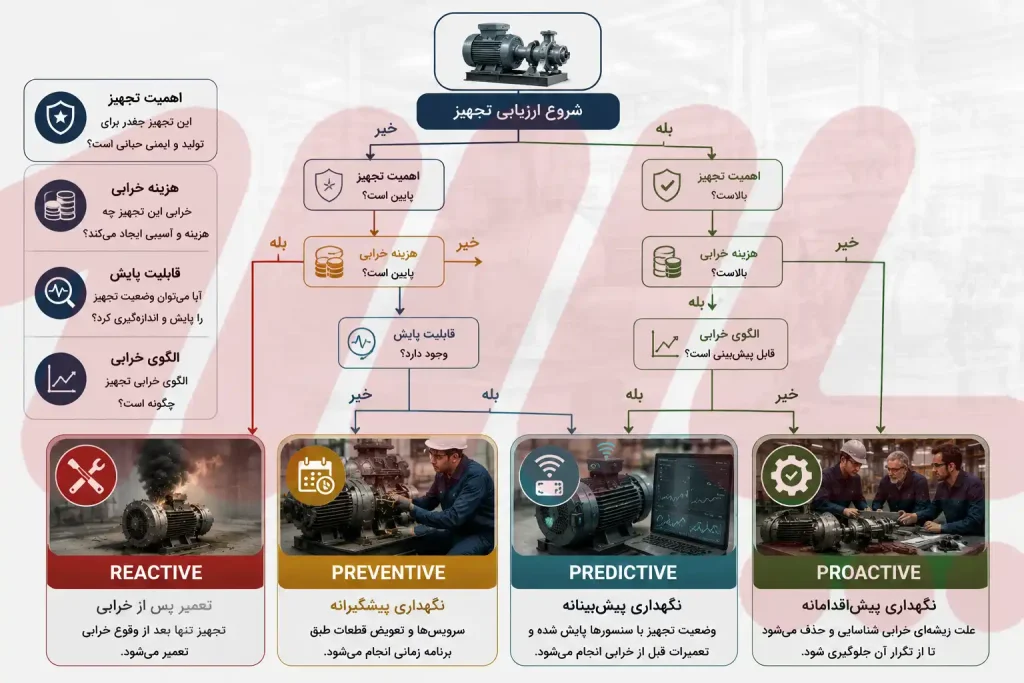

برای انتخاب روش مناسب باید پنج عامل اصلی بررسی شوند:
اهمیت تجهیز
خرابی تجهیز چه اثری بر ایمنی، محیطزیست، تولید، کیفیت و تحویل سفارش دارد؟
قابلیت تشخیص خرابی
آیا پیش از خرابی کامل، نشانهای مانند افزایش دما، ارتعاش، صدا یا مصرف انرژی ایجاد میشود؟
الگوی خرابی
آیا احتمال خرابی با عمر یا کارکرد افزایش پیدا میکند، یا خرابی تصادفی است؟
هزینه اجرای نگهداری
هزینه سرویس، سنسور، توقف، نیروی انسانی و قطعات چقدر است؟
پیامد خرابی
آیا خرابی فقط به تعویض یک قطعه ارزان منجر میشود یا کل خط تولید را متوقف میکند؟
ماتریس انتخاب استراتژی نگهداری
وضعیت تجهیز | استراتژی پیشنهادی |
ارزان، غیرحیاتی و دارای جایگزین | Reactive یا Run to Failure |
دارای سرویس دورهای مشخص و خرابی وابسته به کارکرد | Preventive |
حیاتی، گران و دارای علائم قابلاندازهگیری | Predictive |
دارای خرابیهای مکرر یا مزمن | Proactive و RCA |
دارای پیامد ایمنی جدی | Preventive، Predictive یا طراحی افزونه و تستهای اجباری |
فاقد علامت قابلپایش اما با پیامد خرابی بالا | تعویض دورهای، تست عملکرد یا بازطراحی |
دارای خرابی تصادفی و پیامد پایین | Reactive کنترلشده |
دارای خرابی تصادفی و پیامد بالا | پایش وضعیت، افزونگی یا اصلاح طراحی |
تحلیل بحرانیت تجهیزات یکی از پایههای مهم انتخاب استراتژی است؛ زیرا هزینه و پیامد خرابی تمام داراییها یکسان نیست.

آیا باید فقط یک استراتژی نگهداری انتخاب کنیم؟
خیر. یک برنامه حرفهای نگهداری و تعمیرات معمولاً ترکیبی است.
برای مثال، یک کارخانه میتواند از ترکیب زیر استفاده کند:
- برای لامپها و تجهیزات بسیار ارزان، تعمیرات مبتنی بر خرابی
- برای سیستمهای تهویه، نگهداری پیشگیرانه
- برای موتورهای حیاتی، آنالیز ارتعاش و نگهداری پیشبینانه
- برای خرابیهای مکرر گیربکس، تحلیل علت ریشهای
- برای تجهیزات ایمنی، تستهای دورهای و تعویض زمانمحور
- برای قطعات دارای عمر مشخص، تعویض مبتنی بر کارکرد
حتی سازمانهای پیشرفته نیز تمام تعمیرات واکنشی را حذف نمیکنند. هدف، حذف واکنش منطقی نیست؛ بلکه باید تعمیرات واکنشی غیرقابلکنترل و بحرانآفرین کاهش پیدا کند.
نقش CMMS در مدیریت انواع نگهداری و تعمیرات
نرمافزار CMMS مرکز ثبت، برنامهریزی، اجرا و تحلیل فعالیتهای نگهداری است. این سیستم میتواند اطلاعات داراییها، دستور کارها، برنامههای PM، نیروی انسانی، قطعات یدکی، هزینهها و تاریخچه خرابیها را در یک پایگاه متمرکز نگهداری کند.
CMMS در هر چهار استراتژی کاربرد دارد:
کاربرد CMMS در نگهداری واکنشی
- ثبت سریع درخواست خرابی
- اولویتبندی تعمیرات
- ارجاع کار به تکنسین
- کنترل مدت توقف
- ثبت علت و اقدام انجامشده
- تحلیل تجهیزات پرتکرار در خرابی
کاربرد CMMS در نگهداری پیشگیرانه
- ساخت برنامههای دورهای
- ایجاد خودکار دستور کار
- ارسال یادآوری
- مدیریت چکلیستها
- کنترل میزان انطباق با برنامه
- ثبت قطعات و نفرساعت مصرفشده
کاربرد CMMS در نگهداری پیشبینانه
- ذخیره نتایج پایش وضعیت
- اتصال هشدارها به دستور کار
- مشاهده تاریخچه روندها
- ترکیب دادههای سنسورها و تعمیرات
- برنامهریزی تعمیر پیش از خرابی
- ارزیابی صحت هشدارها
کاربرد CMMS در نگهداری پیشاقدامانه
- شناسایی خرابیهای تکرارشونده
- تحلیل کدهای خرابی و علت
- استخراج گزارش پارتو
- ثبت اقدامات RCA
- پیگیری اقدامات اصلاحی
- مدیریت دانش فنی سازمان
برای آشنایی با امکانات، اجزا، مزایا و نحوه انتخاب این سیستم، مقاله CMMS چیست را مطالعه کنید.
مراحل انتخاب و پیادهسازی استراتژی نگهداری و تعمیرات
مرحله اول: تهیه فهرست کامل داراییها
نام تجهیز، کد، محل نصب، سازنده، مدل، سال ساخت، ظرفیت، اجزا، قطعات یدکی و مدارک فنی باید ثبت شوند.
مرحله دوم: تعیین بحرانیت تجهیزات
هر تجهیز بر اساس اثر خرابی بر ایمنی، تولید، کیفیت، محیطزیست، هزینه و تحویل رتبهبندی شود.
مرحله سوم: شناسایی حالات خرابی
باید مشخص شود هر تجهیز چگونه خراب میشود، علت احتمالی چیست و چه پیامدی ایجاد میکند.
مرحله چهارم: بررسی قابلیت تشخیص
برای هر حالت خرابی باید تعیین شود که آیا پیش از شکست نهایی، علامت قابلاندازهگیری وجود دارد یا خیر.
مرحله پنجم: انتخاب استراتژی مناسب
برای بعضی حالات خرابی PM، برای برخی PdM و برای موارد کماهمیت Run to Failure انتخاب میشود. خرابیهای مزمن نیز باید وارد فرایند RCA شوند.
مرحله ششم: تعریف دستورالعمل و چکلیست
شرح فعالیت، ابزار، قطعه، نکات ایمنی، زمان استاندارد، مسئول اجرا و معیار پذیرش باید مشخص باشد.
مرحله هفتم: ثبت فعالیتها در CMMS
برنامهها، دستور کارها، هزینهها، توقفها و نتایج بازرسی باید بهصورت ساختاریافته ثبت شوند.
مرحله هشتم: اجرای آزمایشی
بهتر است استراتژی جدید ابتدا روی یک خط، ناحیه یا گروه محدود از تجهیزات اجرا شود.
مرحله نهم: اندازهگیری شاخصها
میزان توقف، خرابی، هزینه، انطباق با برنامه و قابلیت اطمینان قبل و بعد از اجرا مقایسه شوند.
مرحله دهم: بهینهسازی مستمر
تناوب PM، حدود هشدار، چکلیستها و سیاست قطعات یدکی باید با توجه به نتایج واقعی اصلاح شوند.
شاخصهای مهم ارزیابی نگهداری و تعمیرات
میانگین زمان بین خرابیها یا MTBF
این شاخص فاصله متوسط کارکرد تجهیز بین دو خرابی را نشان میدهد:
MTBF = مجموع زمان کارکرد ÷ تعداد خرابیها
افزایش MTBF معمولاً نشانه بهبود قابلیت اطمینان تجهیز است؛ البته باید تعریف خرابی و محدوده محاسبه در تمام دورهها ثابت باشد.
میانگین زمان تعمیر یا MTTR
MTTR مدت زمان متوسط لازم برای بازگرداندن تجهیز به سرویس را نشان میدهد:
MTTR = مجموع زمان تعمیر ÷ تعداد تعمیرات
آماده بودن قطعات، ابزار، دستورالعمل و نیروی متخصص میتواند MTTR را کاهش دهد.
دسترسپذیری تجهیز
یکی از فرمولهای رایج دسترسپذیری ذاتی عبارت است از:
Availability = MTBF ÷ (MTBF + MTTR) × 100
افزایش MTBF و کاهش MTTR هر دو میتوانند دسترسپذیری را بهبود دهند.
درصد تعمیرات واکنشی
درصد کار واکنشی = ساعات تعمیرات واکنشی ÷ کل ساعات تعمیرات × 100
کاهش این شاخص برای تجهیزات حیاتی میتواند نشانه حرکت از مدیریت بحران به سمت نگهداری برنامهریزیشده باشد.
انطباق با برنامه PM
PM Compliance = تعداد PM انجامشده در موعد ÷ کل PM برنامهریزیشده × 100
صرف بالا بودن این شاخص کافی نیست؛ فعالیتهای PM نیز باید از نظر اثربخشی بررسی شوند.
درصد کار برنامهریزیشده
این شاخص نشان میدهد چه مقدار از فعالیتهای تعمیراتی پیش از اجرا، دارای محدوده کار، منابع، قطعات و زمانبندی مشخص بودهاند.
تعداد خرابیهای تکرارشونده
تجهیزاتی که با حالت خرابی مشابه بارها متوقف میشوند، باید در اولویت تحلیل علت ریشهای قرار گیرند.
هزینه نگهداری به ارزش جایگزینی دارایی
مقایسه هزینه سالانه نگهداری با ارزش جایگزینی تجهیزات میتواند تصویری کلی از شدت هزینهها ارائه دهد؛ اما باید همراه با سن، شرایط بهرهبرداری و اهمیت دارایی تحلیل شود.
اشتباهات رایج در انتخاب انواع نگهداری و تعمیرات
اجرای PM برای تمام تجهیزات
تمام داراییها به سرویس دورهای یکسان نیاز ندارند. اجرای PM غیرضروری میتواند هزینه و توقف را افزایش دهد و حتی خطای انسانی ایجاد کند.
نصب سنسور روی تمام ماشینآلات
PdM زمانی ارزشمند است که خرابی اهمیت داشته و قابلتشخیص باشد. نصب سنسور روی تجهیزات کماهمیت ممکن است بازگشت سرمایه نداشته باشد.
اشتباه گرفتن پایش وضعیت با نگهداری پیشبینانه
جمعآوری داده بدون تحلیل، تصمیم و ایجاد دستور کار، بهتنهایی یک برنامه PdM کامل نیست. پایش وضعیت باید به اقدام قابلاجرا منجر شود.
تمرکز فقط بر تعمیر سریع
کاهش MTTR مهم است، اما اگر علت خرابی برطرف نشود، تجهیز دوباره متوقف خواهد شد. سرعت تعمیر نباید جایگزین تحلیل خرابی شود.
ثبت نکردن علت خرابی
عباراتی مانند «تعمیر شد» یا «قطعه تعویض شد» برای تحلیل کافی نیستند. نوع خرابی، علت، اقدام، قطعه و مدت توقف باید بهصورت استاندارد ثبت شوند.
تعیین برنامه صرفاً بر اساس پیشنهاد سازنده
دستورالعمل سازنده نقطه شروع مناسبی است، اما شرایط محیطی، بار، مهارت اپراتور، عمر تجهیز و تاریخچه خرابی نیز باید در برنامه لحاظ شوند.
نادیده گرفتن نقش اپراتورها
اپراتورها معمولاً اولین افرادی هستند که تغییر صدا، لرزش، دما، بو یا عملکرد تجهیز را مشاهده میکنند. حذف آنها از فرایند پایش، اطلاعات ارزشمندی را از بین میبرد.
خرید CMMS قبل از اصلاح فرایندها
نرمافزار نمیتواند بهتنهایی مشکلات ساختاری نگهداری را حل کند. ابتدا باید کدگذاری، فرایند درخواست کار، اولویتبندی، برنامهریزی و مسئولیتها مشخص شوند.
چگونه از تعمیرات واکنشی به نگهداری پیشاقدامانه برسیم؟
حرکت به سمت نت پیشرفته باید تدریجی باشد:
- تمام خرابیها و توقفها را ثبت کنید.
- تجهیزات حیاتی را مشخص کنید.
- پرتکرارترین خرابیها را با پارتو شناسایی کنید.
- فعالیتهای PM موجود را بازبینی کنید.
- PMهای بیاثر و غیرضروری را حذف یا اصلاح کنید.
- برای حالات خرابی قابلتشخیص، پایش وضعیت اجرا کنید.
- برای خرابیهای مهم و تکرارشونده RCA انجام دهید.
- اقدامات اصلاحی را تا زمان بسته شدن پیگیری کنید.
- اطلاعات را در CMMS متمرکز کنید.
- شاخصها را ماهانه بررسی و برنامه را اصلاح کنید.
گذار موفق زمانی اتفاق میافتد که تیم تعمیرات فقط مسئول خاموش کردن بحرانها نباشد و برای برنامهریزی، تحلیل و پیشگیری نیز زمان داشته باشد.
جمعبندی
چهار نوع اصلی نگهداری و تعمیرات شامل Reactive، Preventive، Predictive و Proactive Maintenance هستند. روش واکنشی بعد از خرابی وارد عمل میشود؛ روش پیشگیرانه بر زمان یا کارکرد تکیه دارد؛ روش پیشبینانه وضعیت واقعی تجهیز را تحلیل میکند و روش پیشاقدامانه علت ایجاد خرابی را حذف میکند.
هیچ روشی برای تمام داراییها بهترین نیست. تجهیزات کماهمیت ممکن است با Run to Failure مدیریت شوند، تجهیزات دارای الگوی فرسایشی به PM نیاز داشته باشند، ماشینآلات حیاتی از PdM بهره ببرند و خرابیهای مزمن با RCA و Proactive Maintenance کنترل شوند.
برای طراحی یک سیستم مؤثر، ابتدا تجهیزات را بر اساس بحرانیت دستهبندی کنید، حالات خرابی را بشناسید، هزینه و پیامد هر خرابی را بسنجید و سپس برای هر دارایی، ترکیب مناسبی از استراتژیها انتخاب کنید.
سؤالات متداول درباره انواع نگهداری و تعمیرات
چهار نوع اصلی نگهداری و تعمیرات کداماند؟
چهار رویکرد اصلی شامل نگهداری واکنشی، نگهداری پیشگیرانه، نگهداری پیشبینانه و نگهداری پیشاقدامانه هستند. سازمانها معمولاً ترکیبی از این روشها را برای تجهیزات مختلف به کار میگیرند.
Reactive Maintenance چیست؟
Reactive Maintenance روشی است که در آن تعمیر پس از ایجاد نقص یا خرابی انجام میشود. این روش برای تجهیزات ارزان، کماهمیت و دارای جایگزین مناسبتر است.
Preventive Maintenance چیست؟
Preventive Maintenance یا PM شامل سرویسها و بازرسیهای برنامهریزیشده بر اساس زمان، کارکرد یا تعداد سیکل است که با هدف کاهش احتمال خرابی انجام میشوند.
Predictive Maintenance چیست؟
Predictive Maintenance یا PdM با استفاده از دادههای وضعیت واقعی تجهیز، مانند ارتعاش، دما و کیفیت روغن، احتمال یا زمان خرابی را ارزیابی میکند.
Proactive Maintenance چیست؟
Proactive Maintenance بر شناسایی و حذف علت ریشهای خرابی تمرکز دارد. اصلاح طراحی، بهبود نصب، کنترل آلودگی و تحلیل علت ریشهای از اقدامات این رویکرد هستند.
تفاوت PM و PdM چیست؟
PM بر اساس برنامه زمانی یا کارکرد انجام میشود، اما PdM بر اساس وضعیت واقعی و دادههای تجهیز تصمیم میگیرد. PdM معمولاً دقیقتر ولی پرهزینهتر و تخصصیتر است.
آیا تعمیرات واکنشی همیشه نامناسب است؟
خیر. برای تجهیزات کمهزینه و غیرحیاتی که خرابی آنها پیامد مهمی ندارد، Run to Failure میتواند اقتصادیترین انتخاب باشد.
کدام استراتژی برای تجهیزات حیاتی مناسبتر است؟
برای تجهیزات حیاتی معمولاً ترکیبی از نگهداری پیشگیرانه، پایش وضعیت، نگهداری پیشبینانه و تحلیل علت ریشهای استفاده میشود. انتخاب نهایی به حالات خرابی تجهیز بستگی دارد.
آیا نگهداری پیشبینانه به هوش مصنوعی نیاز دارد؟
خیر. یک برنامه PdM میتواند با تحلیل روند، حدود هشدار و ابزارهایی مانند ارتعاشسنج یا دوربین حرارتی اجرا شود. هوش مصنوعی میتواند تحلیل را پیشرفتهتر کند، اما شرط الزامی شروع کار نیست.
نقش CMMS در نگهداری پیشگیرانه چیست؟
CMMS برنامههای دورهای را ذخیره میکند، دستور کار خودکار میسازد، زمان اجرا را یادآوری میکند و نتایج، هزینهها و سوابق سرویس را ثبت میکند.
چگونه بهترین روش نگهداری را انتخاب کنیم؟
باید اهمیت تجهیز، پیامد خرابی، هزینه توقف، قابلیت تشخیص نقص، الگوی خرابی و هزینه اجرای نگهداری بررسی شوند. یک روش واحد نباید بدون تحلیل برای تمام تجهیزات انتخاب شود.
تفاوت تعمیرات اضطراری و مبتنی بر خرابی چیست؟
در تعمیرات مبتنی بر خرابی ممکن است از قبل تصمیم گرفته شده باشد که تجهیز تا زمان توقف کار کند. تعمیرات اضطراری زمانی است که خرابی نیازمند اقدام فوری بوده و ایمنی، تولید یا خدمات را تهدید میکند.
چگونه تعمیرات واکنشی را کاهش دهیم؟
ثبت دقیق خرابیها، تحلیل تجهیزات پرتکرار، اصلاح برنامه PM، اجرای پایش وضعیت، مدیریت قطعات یدکی و انجام تحلیل علت ریشهای مهمترین اقدامات برای کاهش کار واکنشی هستند.
آیا PM میتواند باعث خرابی شود؟
بله. سرویس بیشازحد، باز و بسته کردن غیرضروری تجهیزات، نصب نادرست قطعه یا آلودگی هنگام تعمیر ممکن است نقص جدیدی ایجاد کند. به همین دلیل، فعالیتهای PM باید از نظر اثربخشی بازبینی شوند.
هر چند وقت یک بار باید برنامه نگهداری بازنگری شود؟
تناوب بازنگری به صنعت و تعداد تجهیزات بستگی دارد؛ اما خرابیهای مهم باید بلافاصله بررسی شوند و عملکرد کلی برنامه نیز در دورههای منظم ماهانه، فصلی یا سالانه ارزیابی شود.




6 نظر
این استراتژی ها در نرم افرار پارسه یا سپهر قابلیت پیاده سازی و تفکیک را دارند ؟
بله تمامی استراتژیها قابلیت تفکیک و پیاده سازی دارند
بسیار جامع و عالی. این مقاله حتی میتونه در زمینه تعاریف فعالیت های نگهداری و تعمیرات به عنوان یک جزوه از یک کلاس آموزشی نگهداشت مورد استفاده قرار بگیره.
مقاله بسیار کامل و کاربردی بود. توضیح تفاوت بین نگهداری واکنشی، پیشگیرانه، پیشبینانه و پیشاقدامانه، بهخصوص همراه با مثالهای عملی، باعث شد انتخاب استراتژی مناسب برای تجهیزات خیلی واضحتر شود. ممنون از محتوای ارزشمندتان.
[…] دستهبندی کاملتر این روشها میتوانید مقاله انواع نگهداری و تعمیرات را مطالعه […]
[…] مورد استفاده در این حوزه آشنا شوید، مطالعه مقاله انواع نگهداری و تعمیرات میتواند دید کاملتری درباره استراتژیهای مختلف […]
